Erstellung eines Projektplans
                                                                                                            
                                                                                       mit Smartsheet

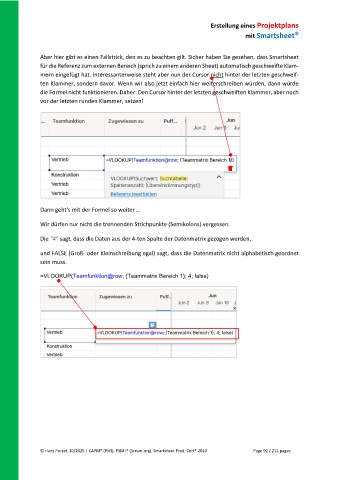

               Aber hier gibt es einen Fallstrick, den es zu beachten gilt. Sicher haben Sie gesehen, dass Smartsheet
               für die Referenz zum externen Bereich (sprich zu einem anderen Sheet) automatisch geschweifte Klam-
               mern eingefügt hat. Interessanterweise steht aber nun der Cursor nicht hinter der letzten geschweif-
               ten Klammer, sondern davor. Wenn wir also jetzt einfach hier weiterschreiben würden, dann würde
               die Formel nicht funktionieren. Daher: Den Cursor hinter der letzten geschweiften Klammer, aber noch
               vor der letzten runden Klammer, setzen!




















               Dann geht's mit der Formel so weiter …


               Wir dürfen nur nicht die trennenden Strichpunkte (Semikolons) vergessen.

               Die "4" sagt, dass die Daten aus der 4-ten Spalte der Datenmatrix gezogen werden,

               und FALSE (Groß- oder Kleinschreibung egal) sagt, dass die Datenmatrix nicht alphabetisch geordnet
               sein muss.

               =VLOOKUP(Teamfunktion@row; {Teammatrix Bereich 1}; 4; false)
