Page 169 - Projektplan-mit-Smartsheet
P. 169
Erstellung eines Projektplans
mit Smartsheet

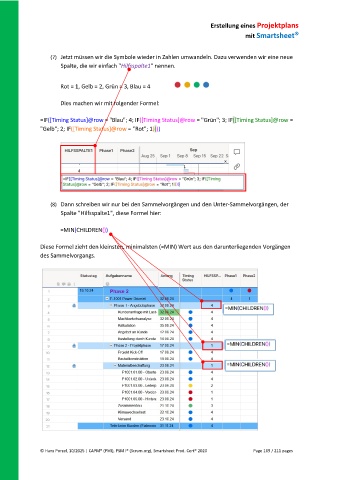

(7) Jetzt müssen wir die Symbole wieder in Zahlen umwandeln. Dazu verwenden wir eine neue
Spalte, die wir einfach "Hilfsspalte1" nennen.
Rot = 1, Gelb = 2, Grün = 3, Blau = 4
Dies machen wir mit folgender Formel:
=IF([Timing Status]@row = "Blau"; 4; IF([Timing Status]@row = "Grün"; 3; IF([Timing Status]@row =
"Gelb"; 2; IF([Timing Status]@row = "Rot"; 1))))
(8) Dann schreiben wir nur bei den Sammelvorgängen und den Unter-Sammelvorgängen, der
Spalte "Hilfsspalte1", diese Formel hier:
=MIN(CHILDREN())
Diese Formel zieht den kleinsten, minimalsten (=MIN) Wert aus den darunterliegenden Vorgängen
des Sammelvorgangs.
© Hans Porzel, 10/2025 | CAPM® (PMI), PSM I® (Scrum.org), Smartsheet Prod. Cert® 2020 Page 169 / 211 pages
