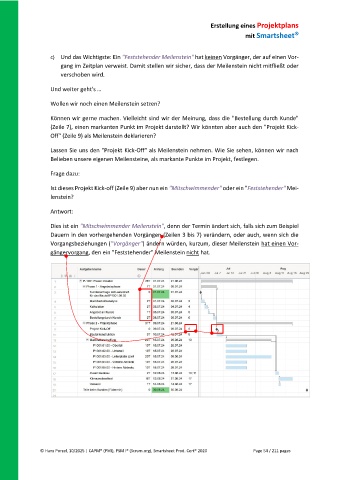

Erstellung eines Projektplans
mit Smartsheet
c) Und das Wichtigste: Ein "Feststehender Meilenstein" hat keinen Vorgänger, der auf einen Vor-
gang im Zeitplan verweist. Damit stellen wir sicher, dass der Meilenstein nicht mitfließt oder
verschoben wird.
Und weiter geht's …
Wollen wir noch einen Meilenstein setzen?
Können wir gerne machen. Vielleicht sind wir der Meinung, dass die "Bestellung durch Kunde"
(Zeile 7), einen markanten Punkt im Projekt darstellt? Wir könnten aber auch den "Projekt Kick-
Off" (Zeile 9) als Meilenstein deklarieren?
Lassen Sie uns den "Projekt Kick-Off" als Meilenstein nehmen. Wie Sie sehen, können wir nach
Belieben unsere eigenen Meilensteine, als markante Punkte im Projekt, festlegen.
Frage dazu:
Ist dieses Projekt Kick-off (Zeile 9) aber nun ein "Mitschwimmender" oder ein "Feststehender" Mei-
lenstein?
Antwort:
Dies ist ein "Mitschwimmender Meilenstein", denn der Termin ändert sich, falls sich zum Beispiel
Dauern in den vorhergehenden Vorgängen (Zeilen 3 bis 7) verändern, oder auch, wenn sich die
Vorgangsbeziehungen ("Vorgänger") ändern würden, kurzum, dieser Meilenstein hat einen Vor-
gängervorgang, den ein "Feststehender" Meilenstein nicht hat.
