Erstellung eines Projektplans
mit Smartsheet

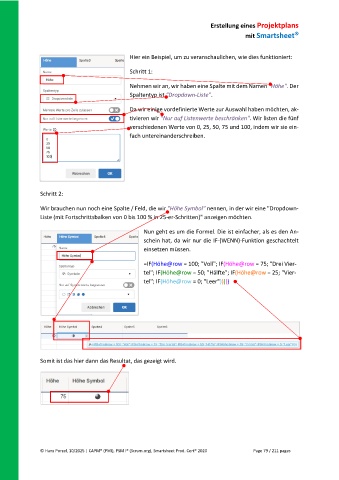

Hier ein Beispiel, um zu veranschaulichen, wie dies funktioniert:
Schritt 1:
Nehmen wir an, wir haben eine Spalte mit dem Namen "Höhe". Der
Spaltentyp ist "Dropdown-Liste".
Da wir einige vordefinierte Werte zur Auswahl haben möchten, ak-
tivieren wir "Nur auf Listenwerte beschränken". Wir listen die fünf
verschiedenen Werte von 0, 25, 50, 75 und 100, indem wir sie ein-
fach untereinanderschreiben.
Schritt 2:
Wir brauchen nun noch eine Spalte / Feld, die wir "Höhe Symbol" nennen, in der wir eine "Dropdown-
Liste (mit Fortschrittsbalken von 0 bis 100 % in 25-er-Schritten)" anzeigen möchten.
Nun geht es um die Formel. Die ist einfacher, als es den An-
schein hat, da wir nur die IF-(WENN)-Funktion geschachtelt
einsetzen müssen.
=IF(Höhe@row = 100; "Voll"; IF(Höhe@row = 75; "Drei Vier-
tel"; IF(Höhe@row = 50; "Hälfte"; IF(Höhe@row = 25; "Vier-
tel"; IF(Höhe@row = 0; "Leer")))))
Somit ist das hier dann das Resultat, das gezeigt wird.
