Erstellung eines Projektplans
mit Smartsheet
vielleicht nur noch ein paar Tage Zeit (z.B. 5 Kalendertage) haben ("Gelb"), oder ob wir mit unserer
Planung schon den Fälligkeitstermin überschritten haben ("rote Ampel").
Wir lösen das Problem durch Schachteln der IF-Funktion, also der WENN-Funktion, die aber in Smarts-
heet, auch wenn die Sprache Deutsch eingestellt ist, immer in Englisch mit IF angegeben wird.
Damit uns in der Fallstudie die Lösung mit der Bedingten Formatierung nicht irritiert, deaktivieren wir
diese vorübergehend.
Nun aber geht's an die Formel:
Schritt 1:
=IF(Pufferzeit@row < 0; "Rot")
Diese Formel sagt Smartsheet: Wenn die Spalte "Pufferzeit" in dieser Zeile (@row) kleiner als Null ist,
dann mach "Rot". Das Wort "Rot" muss in Anführungszeichen gesetzt werden und der erste Buchstabe
muss außerdem Groß "R" geschrieben sein.

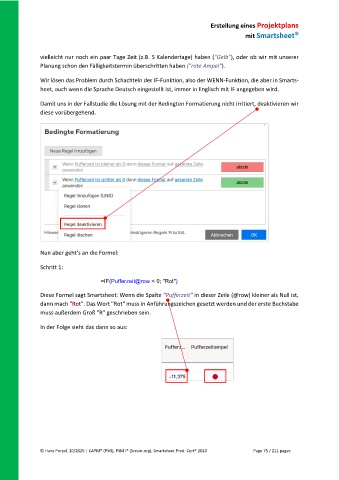

In der Folge sieht das dann so aus:
