Page 37 - Projektplan-mit-Smartsheet
P. 37

Erstellung eines Projektplans
                                                                                                            
                                                                                       mit Smartsheet


                   12.2.     Fallstudie - Projektstrukturplan (PSP)

                      Und hier ist der Projektstrukturplan (PSP). Bitte kopieren Sie nur die Spalte /das Feld "Aufga-
                      benname" und kümmern Sie sich jetzt erst mal nicht um die anderen Spalten.


                       Ebene

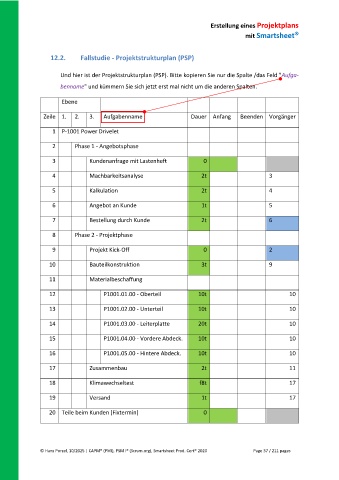

                Zeile  1.   2.   3.   Aufgabenname                  Dauer  Anfang    Beenden  Vorgänger

                   1  P-1001 Power Drivelet


                   2       Phase 1 - Angebotsphase

                   3            Kundenanfrage mit Lastenheft             0

                   4            Machbarkeitsanalyse                     2t                      3

                   5            Kalkulation                             2t                      4

                   6            Angebot an Kunde                        1t                      5


                   7            Bestellung durch Kunde                  2t                      6

                   8       Phase 2 - Projektphase

                   9            Projekt Kick-Off                         0                      2

                  10            Bauteilkonstruktion                     3t                      9


                  11            Materialbeschaffung

                  12                 P1001.01.00 - Oberteil            10t                             10

                  13                 P1001.02.00 - Unterteil           10t                             10

                  14                 P1001.03.00 - Leiterplatte        20t                             10


                  15                 P1001.04.00 - Vordere Abdeck.     10t                             10

                  16                 P1001.05.00 - Hintere Abdeck.     10t                             10

                  17            Zusammenbau                             2t                             11

                  18            Klimawechseltest                       f8t                             17


                  19            Versand                                 1t                             17

                  20  Teile beim Kunden (Fixtermin)                      0
