Erstellung eines Projektplans
                                                                                                            
                                                                                       mit Smartsheet

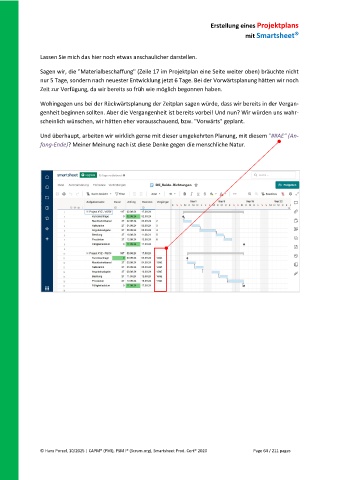

               Lassen Sie mich das hier noch etwas anschaulicher darstellen.

               Sagen wir, die "Materialbeschaffung" (Zeile 17 im Projektplan eine Seite weiter oben) bräuchte nicht
               nur 5 Tage, sondern nach neuester Entwicklung jetzt 6 Tage. Bei der Vorwärtsplanung hätten wir noch
               Zeit zur Verfügung, da wir bereits so früh wie möglich begonnen haben.

               Wohingegen uns bei der Rückwärtsplanung der Zeitplan sagen würde, dass wir bereits in der Vergan-
               genheit beginnen sollten. Aber die Vergangenheit ist bereits vorbei! Und nun? Wir würden uns wahr-
               scheinlich wünschen, wir hätten eher vorausschauend, bzw. "Vorwärts" geplant.

               Und überhaupt, arbeiten wir wirklich gerne mit dieser umgekehrten Planung, mit diesem "##AE" (An-
               fang-Ende)? Meiner Meinung nach ist diese Denke gegen die menschliche Natur.
