Erstellung eines Projektplans
mit Smartsheet
Eigentlich wären wir nun auch schon fertig. Wir wollen aber noch etwas Komfort reinbringen und
erstellen noch eine Regel. In diesem Fall wollen wir nun erreichen, dass die ganze Zeile grün ein-
gefärbt wird, wenn die Pufferzeit größer Null ist.

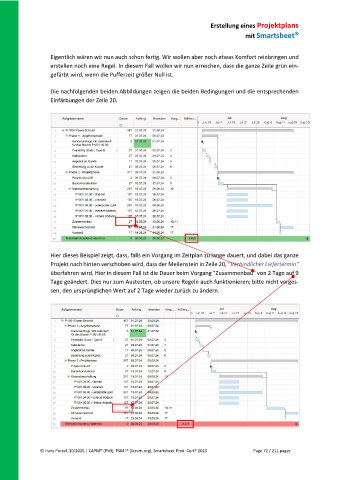

Die nachfolgenden beiden Abbildungen zeigen die beiden Bedingungen und die entsprechenden
Einfärbungen der Zeile 20.
Hier dieses Beispiel zeigt, dass, falls ein Vorgang im Zeitplan zu lange dauert, und dabei das ganze
Projekt nach hinten verschoben wird, dass der Meilenstein in Zeile 20, "Verbindlicher Liefertermin"
überfahren wird. Hier in diesem Fall ist die Dauer beim Vorgang "Zusammenbau" von 2 Tage auf 9
Tage geändert. Dies nur zum Austesten, ob unsere Regeln auch funktionieren; bitte nicht verges-
sen, den ursprünglichen Wert auf 2 Tage wieder zurück zu ändern.
